【项目速递】大幕山抽水蓄能电站专用公路建设有序推进

来源:通山县融媒体中心 发布日期:2023-09-22 字体:【

袁诚

实习生

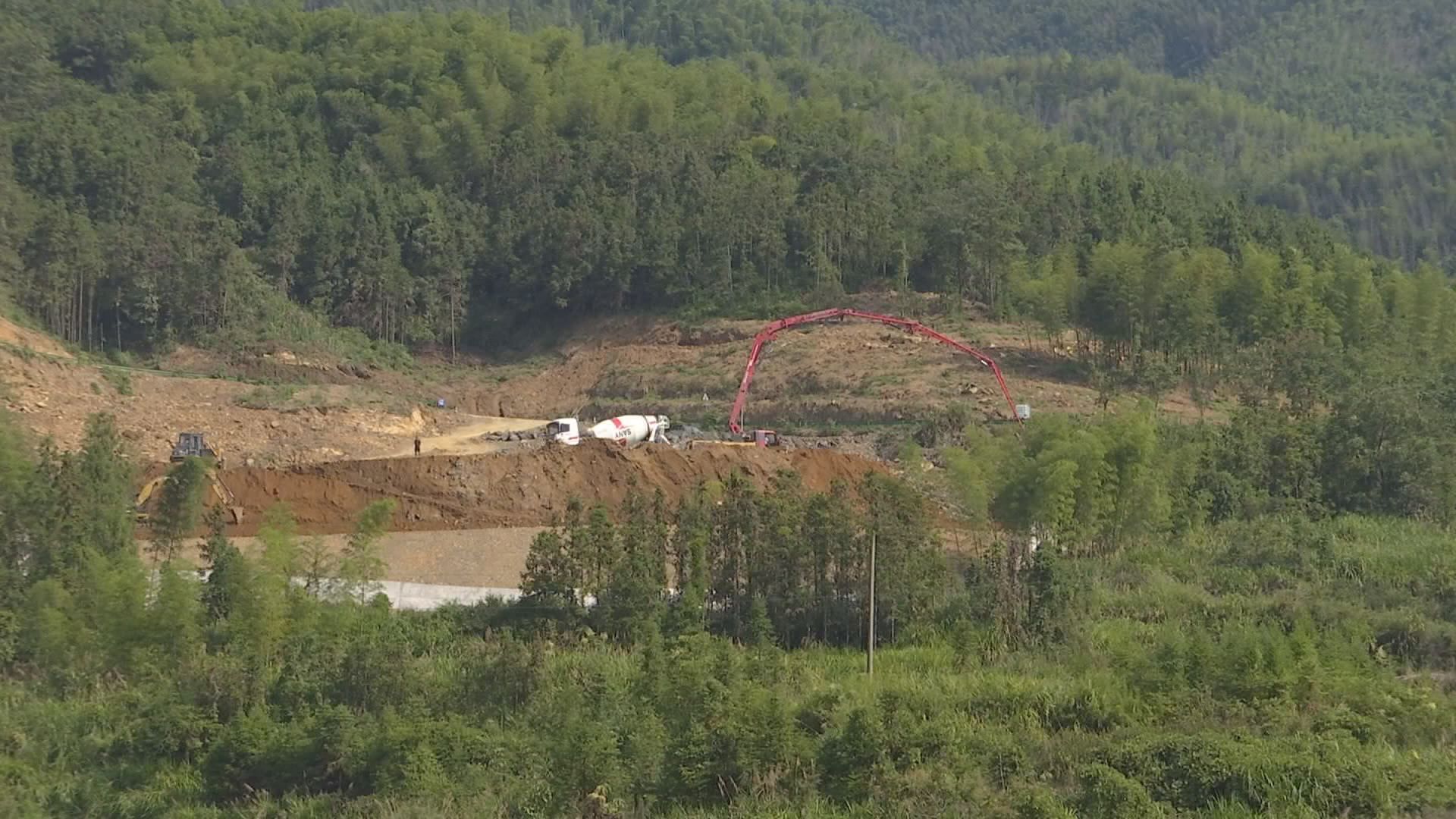

这里是大幕山抽水蓄能专用公路施工现场,施工方利用当前晴好天气,正加紧时间赶工期、抢进度。

本网讯(全媒体记者 乐昌兴 实习生 袁诚)在大幕山抽水蓄能专用公路源头村段的施工现场,8米高的水泥挡土墙高高耸立在小溪边,工人正在加装模板,大型水泥泵车在紧张浇筑,一片繁忙景象。

王定和  

通山宏达路桥

有限公司副总经理

这就是衡重式挡土墙,其中有两大好处,第一就是路基的稳定性,第二是能够减少耕地面积的占用,这一段大约300米,可以减少征地五亩左右。

王定和介绍说,衡重式挡土墙这种工艺在我县还是第一次采用。根据专用公路的线路特点,采用衡重式挡土墙工艺,能最大程度减少沿线河流和山体的生态损失,保护生态环境。

工地在紧张有序施工。就在一河之隔的源头村村委会里,镇干部正组织几十户农户一起商量地块的测量方案。经过几个月大小几十次协调会,征地涉及的农户同意征地方案,确定测量方案后,就可以实地测量,拨付补偿款完成地块征收。

孟祥二  

黄沙铺镇人大主席

我们坚决按照县委县政府的要求,把这个项目如期的把它建好,保证完成这个进场公路的建设任务,绝不因为这个进场公路来影响我们整个工程的进展。

大幕山抽水蓄能电站专用公路途经晨光村、柏树村、源头村和大幕山林场。黄沙铺镇征地专班召开了各种会议100多次,解决矛盾纠纷200多个。到目前完成征地13.7公里,已经拨付征地补偿款604万元,青苗及苗木补偿款63万元。

在源头村段的另一个作业面,数台挖掘机、推土机及各种车辆,往来穿梭,繁忙有序的工作着。

穿山、越岭、跨河,大幕山抽水蓄能电站专用公路路线全长18.167公里,采用四级公路技术标准(同时满足水电工程对外交通 IV 级专用公路的标准),设计速度 20km/h,路基宽 8米,路面宽 7米(含硬路肩),有桥梁2座,隧道900米,概算总投资41520.43万元,建设工期 18个月。

专用公路项目启动以来,县交通运输局积极作为,全力推进,已取得可行性研究报告批复、初步设计批复,林业用地的批复等前期工作。到目前完成了进场道路7.8公里路基清表工作;完成路基土石方约4万立方米,涵洞工程120m/9道,挡土墙约4000立方米。

陈崇仁  

县交通局党组成员

我局对这条路高度重视,成立了指挥部专班,配备了专业的人员对项目的建设进度、安全进行监督和协调服务。及时解决项目建设中存在的问题,全力推进专用公路的建设。


  • |
  • |
